师徒云职工技能在线教育平台

装配式剪力墙如何“秒装”?

日期:2022-04-21  |  作者:肖洒  |  来源:本网站

  安装过程:

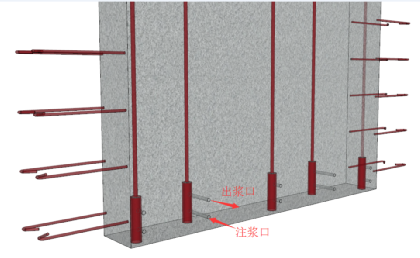

  1.现浇墙预埋插筋

  施工单位依据设计图纸进行钢筋预埋,会产生一定的预埋误差,如果能按生产完毕的预制墙底套筒实际位置进行钢筋预埋将直接消除生产过程的误差。获取预制墙底套筒实际位置需要对套筒进行精确的测量。

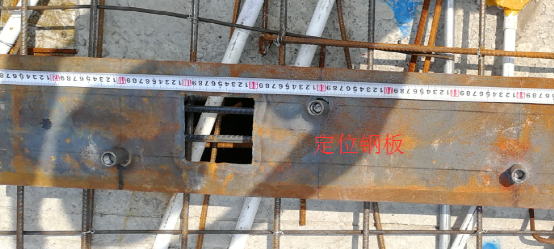

  此外,当插筋准确位置确定后,在振捣混凝土的过程中插筋的位置经常偏离原位,发生较大偏差,解决的办法是在现浇墙顶增设钢筋定位钢板。





  2.起吊

  起吊就是将预制墙从地面吊到施工楼层。本过程不会产生误差。

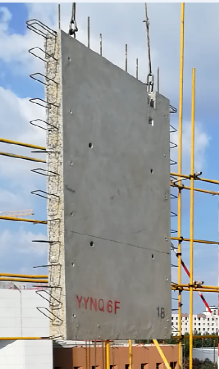

  ▲起吊预制墙

  3.“对孔”

  所谓“对孔”就是使预制墙下端的套筒孔与现浇墙上端的插筋位置对正;进而将预制墙落在下层现浇剪力墙上。

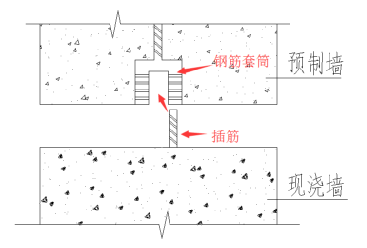

  ▲套筒和插筋示意

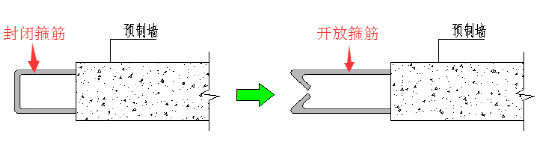

  在“对孔”过程中需要移动预制墙体,如果预制墙侧面箍筋采用封闭箍筋,预制墙移动幅度会很小,很难满足“对孔”需要;预制墙侧面封闭箍改为开放箍,预制墙将会灵活移动,极大缩短对孔时间。





  4.支撑

  通过固定在楼板上的临时钢支撑使剪力墙保持垂直;此过程不会产生误差对工程进度无影响。

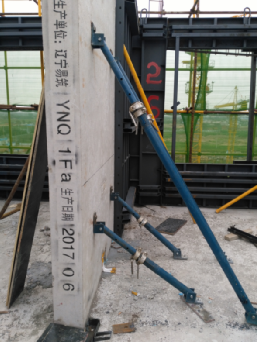

  ▲支撑完毕

  5. 灌浆

  采用专用灌浆料通过注浆孔将钢筋套筒注满。此过程不会产生误差对工程进度无影响。

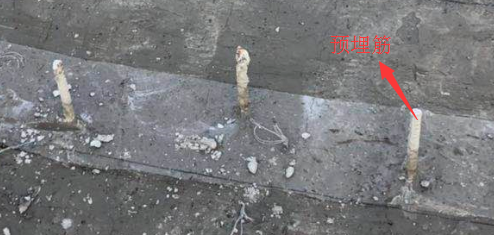

  ▲灌浆示意


微信公众号

手机扫码听课

知己测评

人社部推荐优质线上职业技能培训平台

咨询电话:010-68324829

增值电信业务经营许可证:京B2-20191670 京ICP备19020478号

版权所有©2022-2024 北京百高数据管理集团有限责任公司(jzr8.com)

违法及不良信息举报热线:010-68315846 举报/反馈/投诉邮箱:feedbak@mybaigao.com

京公网安备11010802039158号
